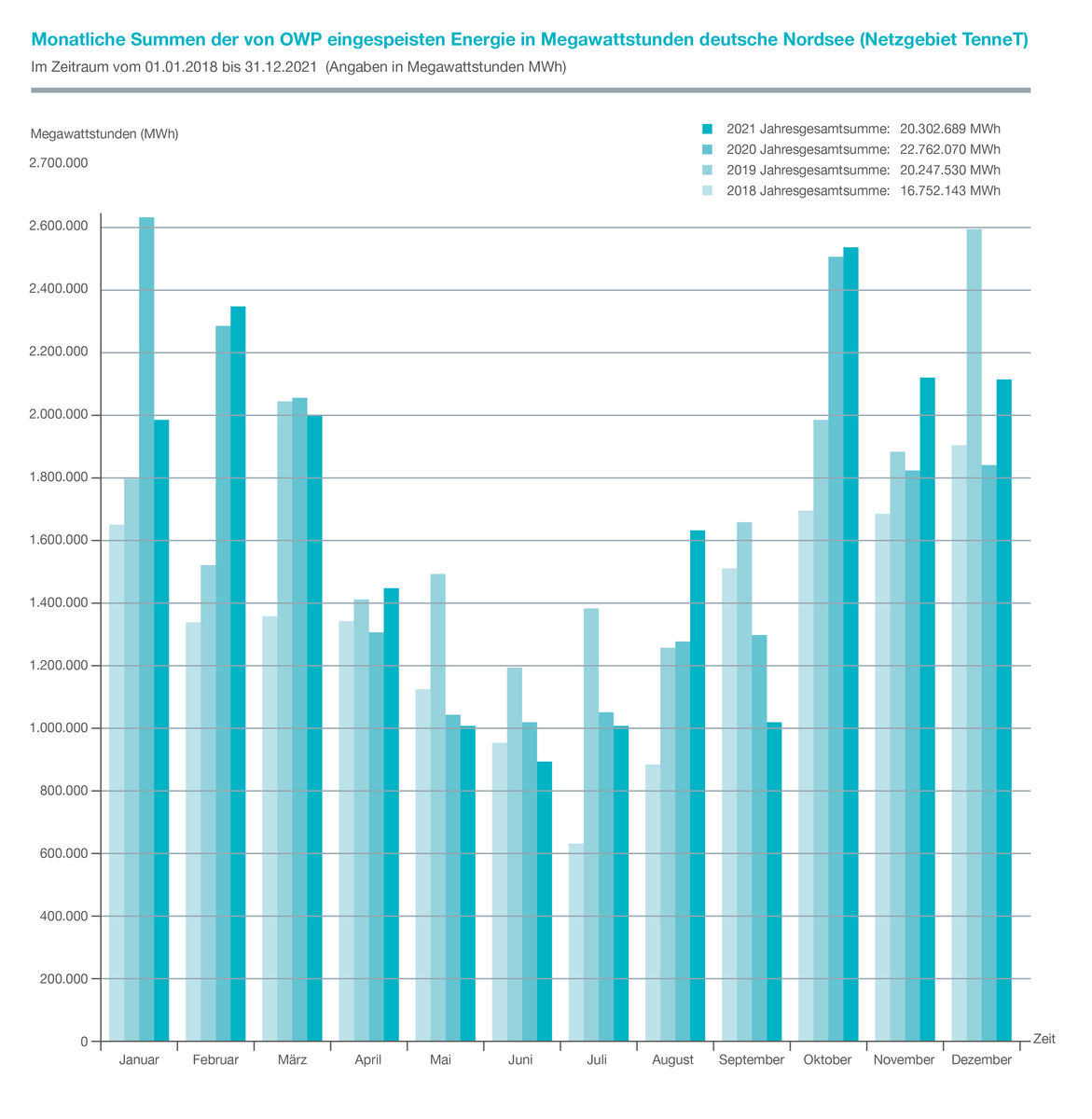

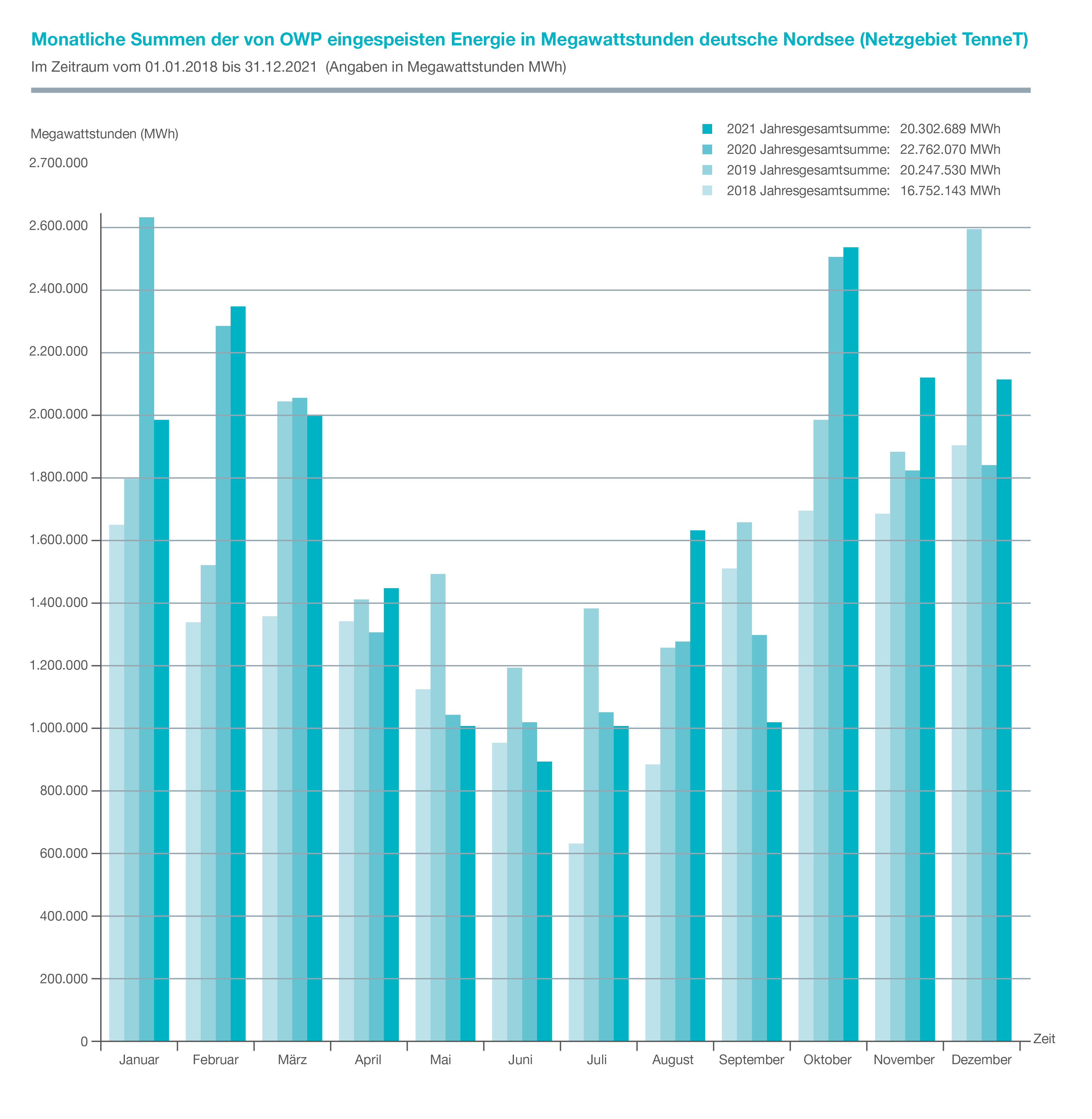

Der Übertragungsnetzbetreiber TenneT hat im Jahr 2021 rund 20,3 Terawattstunden (TWh)*)
Windenergie aus der deutschen Nordsee an Land übertragen. Damit kann rein rechnerisch der
Jahresbedarf von mehr als sechs Millionen Haushalten mit grüner Energie gedeckt werden. Das
Jahresergebnis 2021 liegt erstmals unter einem Vorjahreswert: 2020 waren es noch 22,76 TWh.
Der Rückgang ist in erster Linie wetterbedingt begründet, denn 2021 war insgesamt ein
windschwaches Jahr. Die gesamte Windstromerzeugung an Land und auf See erreichte in
Deutschland im Jahr 2021 114,37 TWh (Vorjahr 129,63 TWh). Der Anteil des Nordseestroms
daran stieg dabei auf 17,8 Prozent (Vorjahr 17,6 Prozent).
TenneT-COO Tim Meyerjürgens sagte: „Der Anteil des Nordseestroms an der gesamten
Windstromerzeugung macht inzwischen knapp ein Fünftel aus und zeigt sich als stabilisierender
Faktor in windschwachen Jahren. Offshore generieren wir im Durchschnitt rund doppelt so viele
Volllaststunden wie onshore und können somit Flauten an Land teilweise kompensieren. Zuletzt
gab es jedoch keinen Zubau bei der Offshore-Windkraft. Daher begrüßen wir die Pläne von
Bundeswirtschaftsminister Robert Habeck, dem Ausbau auf See künftig Priorität einzuräumen und
dabei Ko-Nutzungen und grenzüberschreitende Projekte zu stärken.“
Das vom Bundeswirtschaftsminister angekündigte Sofortprogramm könne der Energiewende den
dringend nötigen Schwung verleihen, den es braucht, um wieder auf Kurs zu kommen und die
ambitionierten Klimaschutzziele zu erreichen, so Tim Meyerjürgens. „Richtig ist auch der Ansatz
einer integrierten, vorausschauenden Planung der verschiedenen Netzinfrastrukturen – denn das
ist die Voraussetzung, um Klimaneutralität 2045 erreichen zu können. Dafür brauchen wir dringend
moderne, effiziente Planungs- und Genehmigungsverfahren. Ziel muss es sein, dass die Planung
so schnell geht wie die Bauzeit. Stellschrauben gibt es genug, zum Beispiel eine Standardisierung
von Artenschutz und eine engere Verzahnung zwischen Raumordnungs- und Planfeststellungsverfahren.
Wichtig ist, dass die Regierung gleichzeitig dafür sorgt, dass wir bei der Umsetzung vor
Ort den nötigen politischen Rückhalt bekommen und gemeinsam um Akzeptanz werben“, betonte
Tim Meyerjürgens.
Die jüngsten Erhöhungen der Klimaziele und Strombedarfserwartungen führen für TenneT als
Übertragungsnetzbetreiber zu immer größeren technischen Herausforderungen. TenneT stellt sich
dem und arbeitet erfolgreich und mit Hochdruck am weiteren Netzausbau an Land und auf See.
Schon heute betreibt TenneT mehr als die Hälfte aller Offshore-Netzanbindungen in der EU. Bis
2030 wird TenneT 16 weitere realisieren und dann fast 29 Gigawatt WindstromÜbertragungskapazität
in der Nordsee zur Verfügung stellen. Im selben Zeitraum wird TenneT
dafür rund 20 Milliarden Euro in den Niederlanden und Deutschland investieren.
Weitere Offshore-Bilanz-Daten

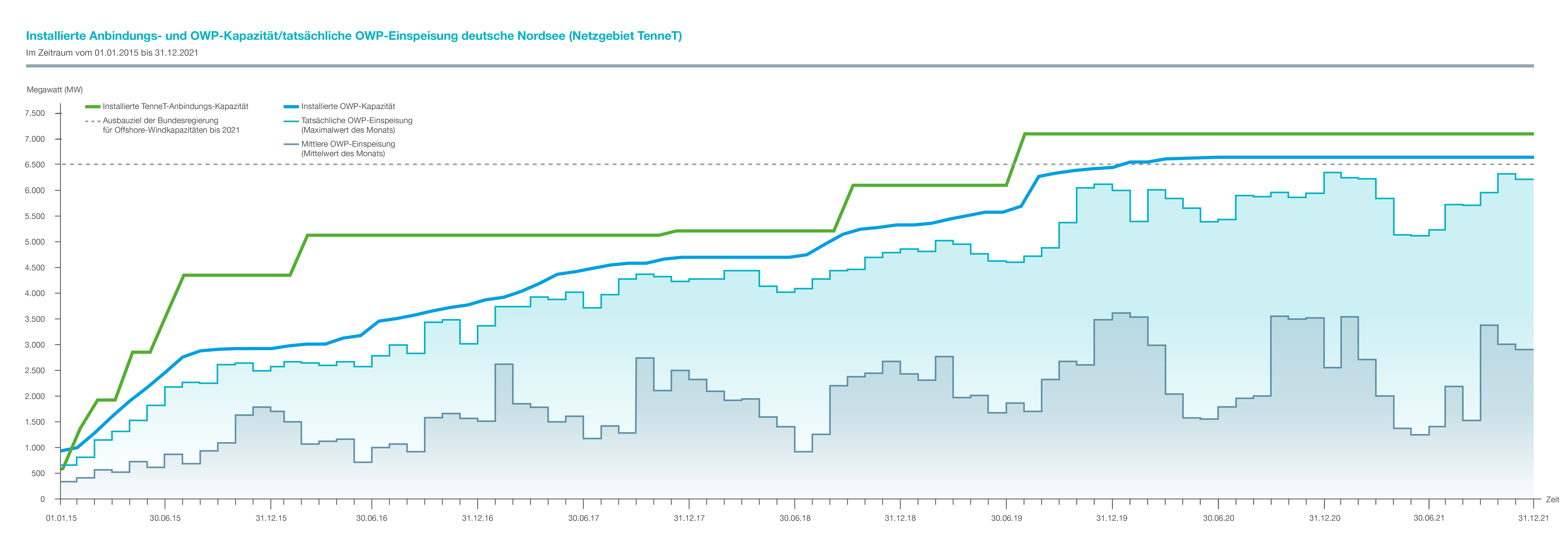

In der deutschen Nordsee wurde der Maximalwert der Einspeisungsleistung der Offshore-
Windparks im Jahr 2021 am 29. Januar mit 6.357 Megawatt (MW) gemessen.
Der Kapazitätsausbau der Offshore-Windparks in der deutschen Nordsee lag am Stichtag
31.12.2021 bei 6.679 MW und damit ohne Veränderung gegenüber dem Vorjahr.
Die Offshore-Übertragungskapazität von TenneT liegt bei 7.132 MW in der deutschen Nordsee.

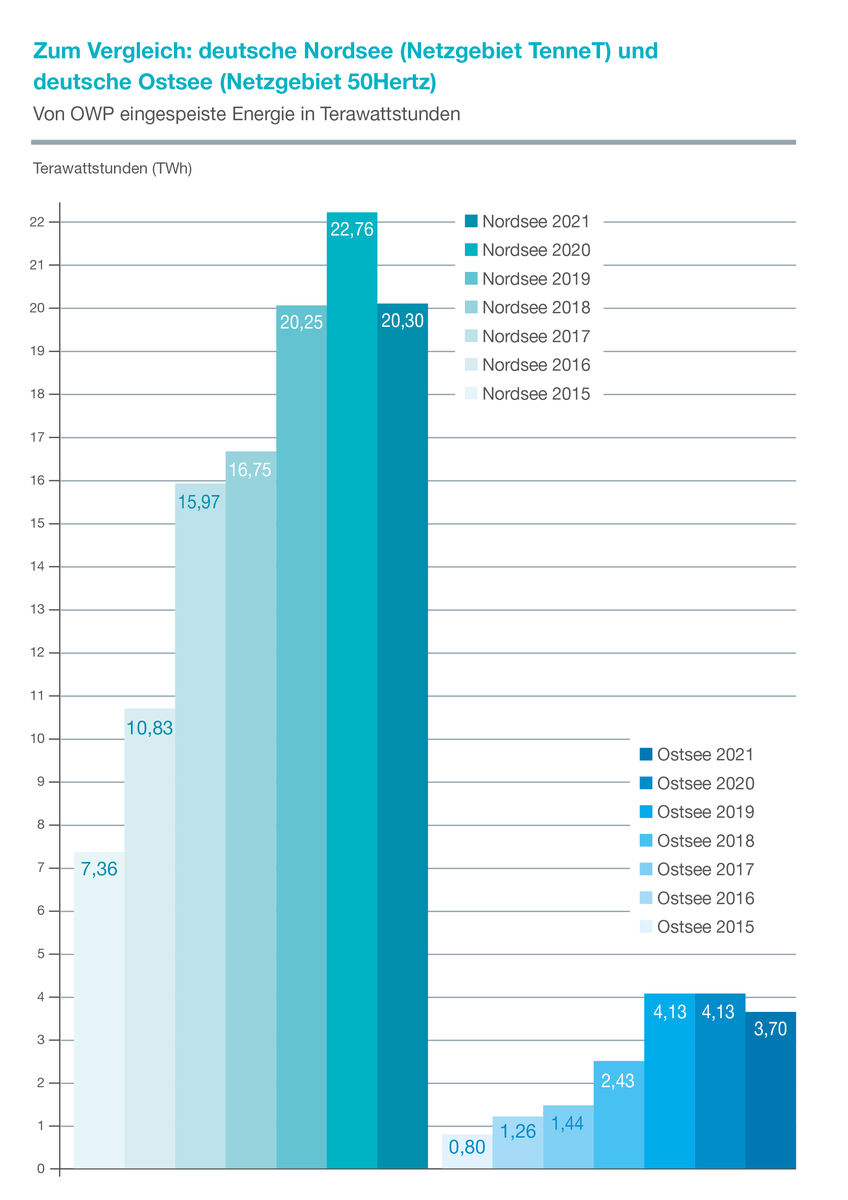

Die Windenergieanlagen in der Ostsee (Netzgebiet von 50Hertz) haben 3,7 Terawattstunden im
Jahr 2021 (Vorjahr 4,13 TWh) erzeugt, sodass der gesamte Offshore-Ertrag Deutschlands in
diesem Zeitraum bei 24 Terawattstunden lag (davon Nordsee 20,3 TWh). Zuzüglich 90,37
Terawattstunden*) erzeugter Onshore-Windenergie kommt der Gesamtertrag in Deutschland auf
114,37 Terawattstunden*) (Vorjahr 129,63 TWh).
In den Niederlanden beträgt die Übertragungskapazität der Offshore-Netzanbindungen von
TenneT 1.503 MW **). Diese übertrugen im Jahr 2021 4,71 TWh (Vorjahr 1,82 TWh). Der starke
Anstieg gegenüber dem Vorjahr ist vor allem dadurch begründet, dass die Inbetriebnahme des
Offshore-Netzanschlusssystems Borssele Beta erst in der zweiten Jahreshälfte 2020 geschah.
Weitere 3,53 TWh wurden 2021 von niederländischen Offshore-Windparks direkt in das
niederländische TenneT-Netz an Land eingespeist. Insgesamt wurde in den Niederlanden somit
offshore fast doppelt so viel Windenergie produziert wie onshore. Die Onshore-Windenergie-
Kapazität in den Niederlanden liegt bei 4.500 MW, mit der 4,41 TWh im Jahr 2021 erzeugt wurden.
*) Finanziell geförderte Strommengen nach EEG, ohne sonstige Direktvermarktung und inklusive 0,082 TWh
unvergütet, wegen negativer Preise; für 2021 als vorläufiger Ist-Wert. In den Onshore-Strommengen sind für
die Monate Oktober bis Dezember 2021 zum Teil vorläufige Schätzwerte integriert.
**) Inklusive „Overplanting“.
TenneT
TenneT ist ein führender europäischer Netzbetreiber. Wir setzen uns für eine sichere und
zuverlässige Stromversorgung ein – 24 Stunden am Tag, 365 Tage im Jahr. Wir gestalten die
Energiewende mit – für eine nachhaltige, zuverlässige und bezahlbare Energiezukunft. Als erster
grenzüberschreitender Übertragungsnetzbetreiber planen, bauen und betreiben wir ein fast 24.000
km langes Hoch- und Höchstspannungsnetz in den Niederlanden und großen Teilen Deutschlands
und ermöglichen mit unseren 16 Interkonnektoren zu Nachbarländern den europäischen
Energiemarkt. Mit einem Umsatz von 4,5 Mrd. Euro und einer Bilanzsumme von 27 Mrd. Euro sind
wir einer der größten Investoren in nationale und internationale Stromnetze, an Land und auf See.
Jeden Tag geben unsere 5.700 Mitarbeiter ihr Bestes und sorgen im Sinne unserer Werte
Verantwortung, Mut und Vernetzung dafür, dass sich mehr als 42 Millionen Endverbraucher auf
eine stabile Stromversorgung verlassen können.
Lighting the way ahead together.
